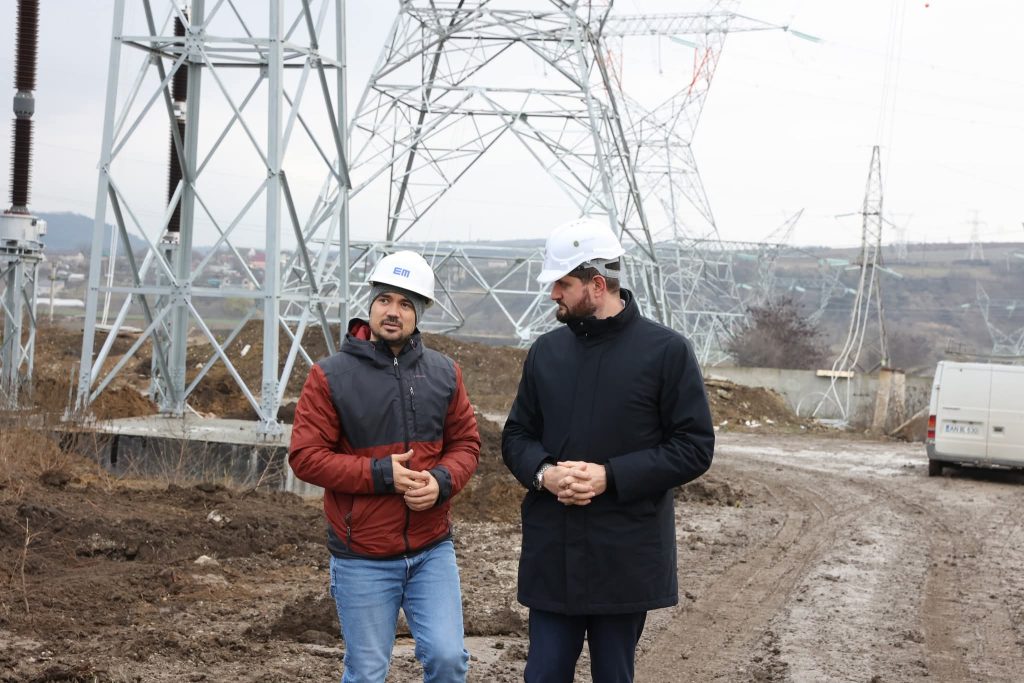

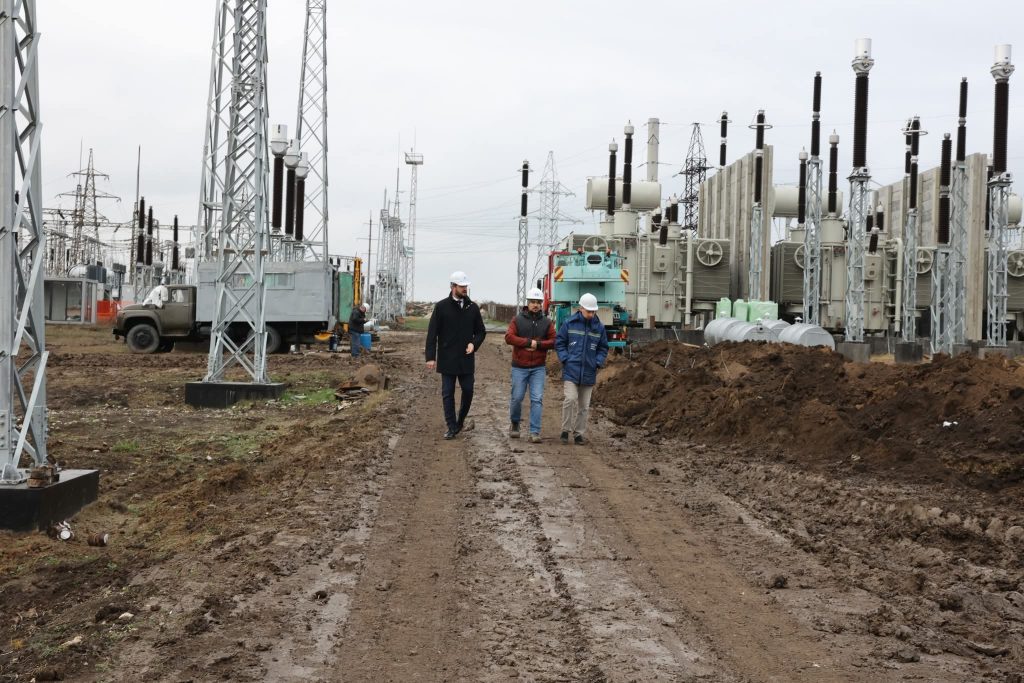

Министр энергетики Дорин Жунгиету посетил строительную площадку подстанции Кишинёв и сообщил, что общий прогресс работ достиг 79,4%.

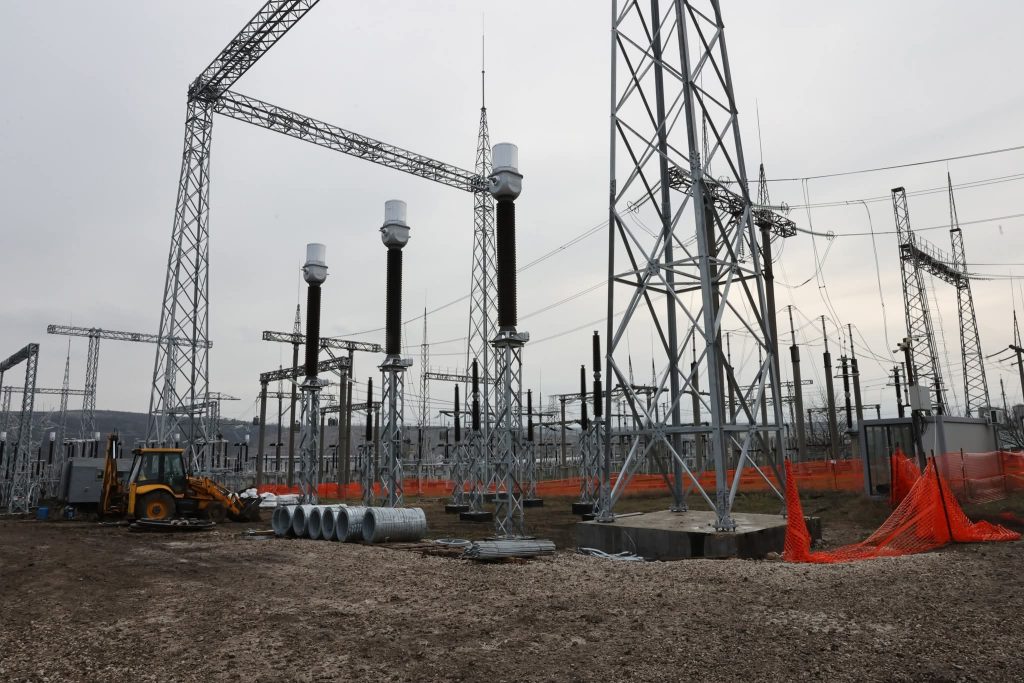

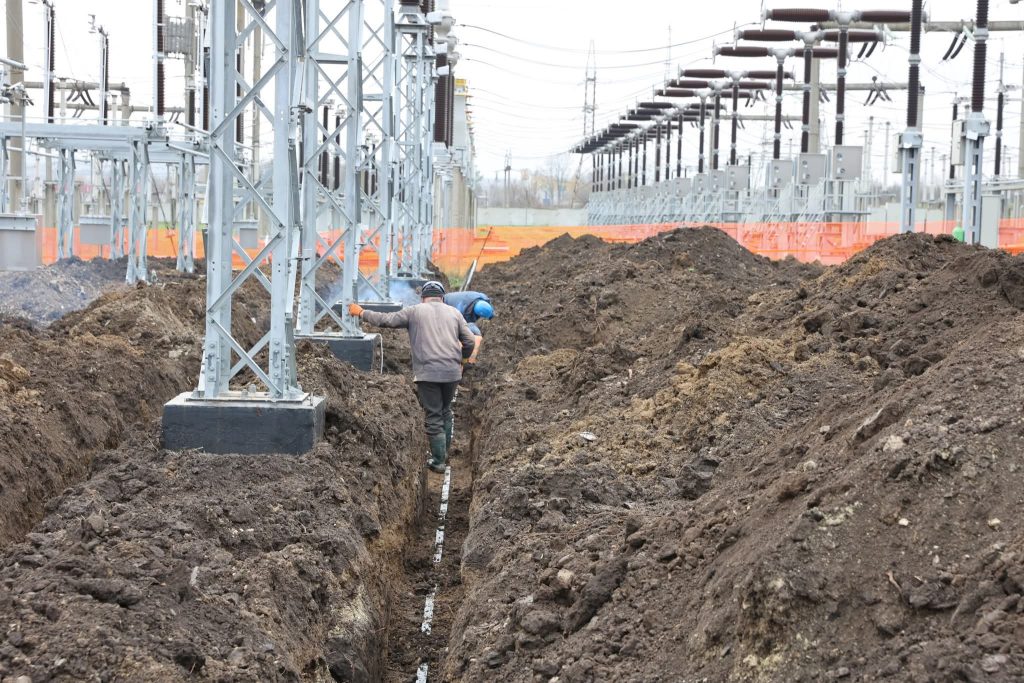

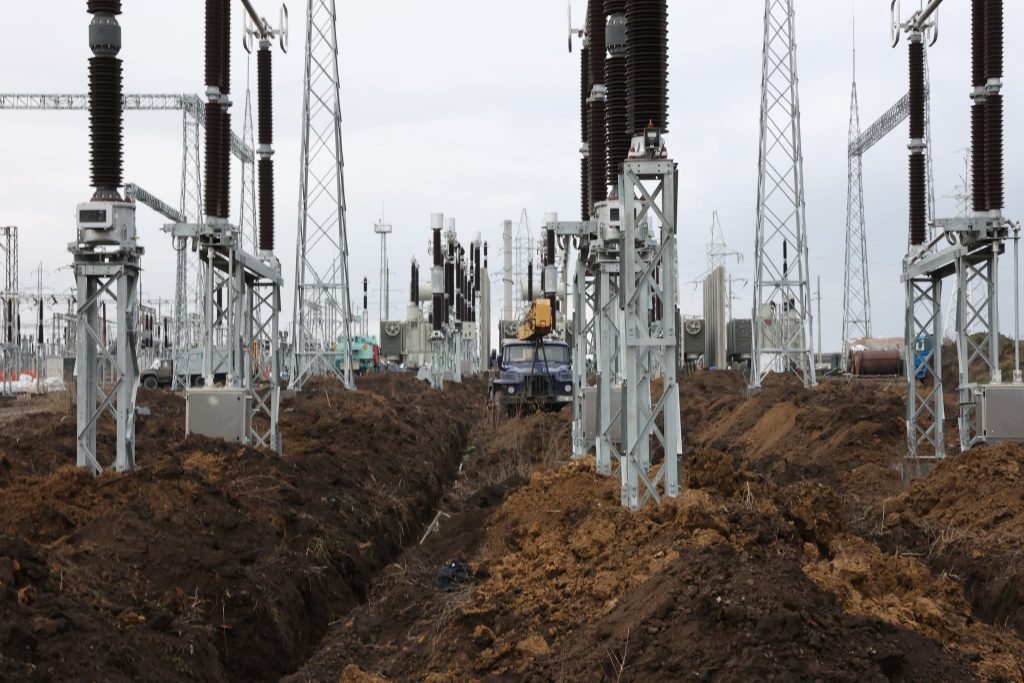

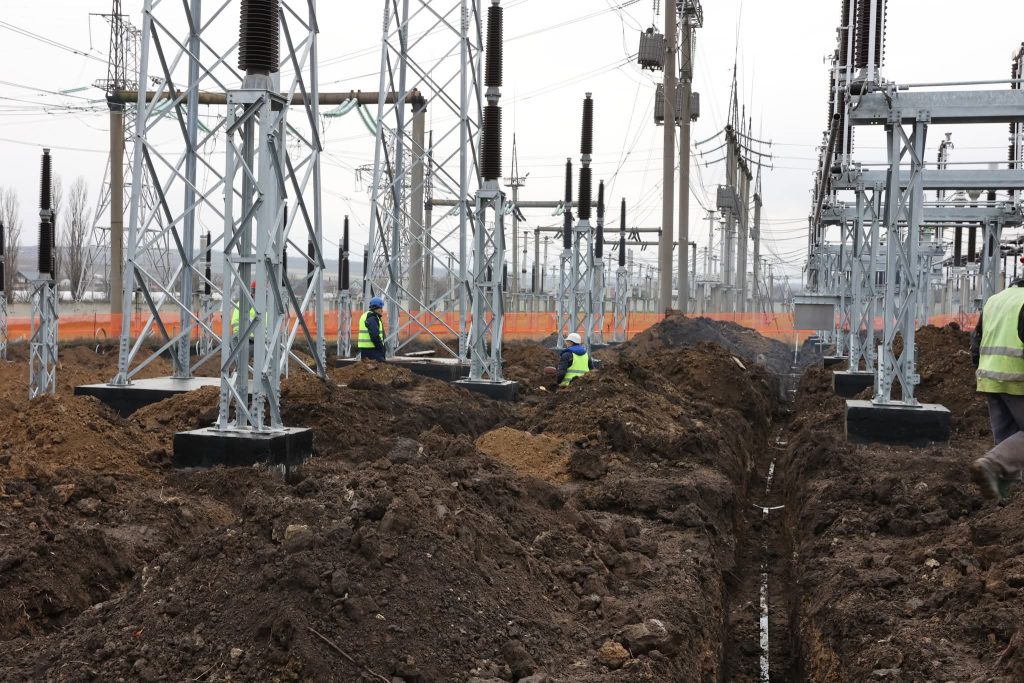

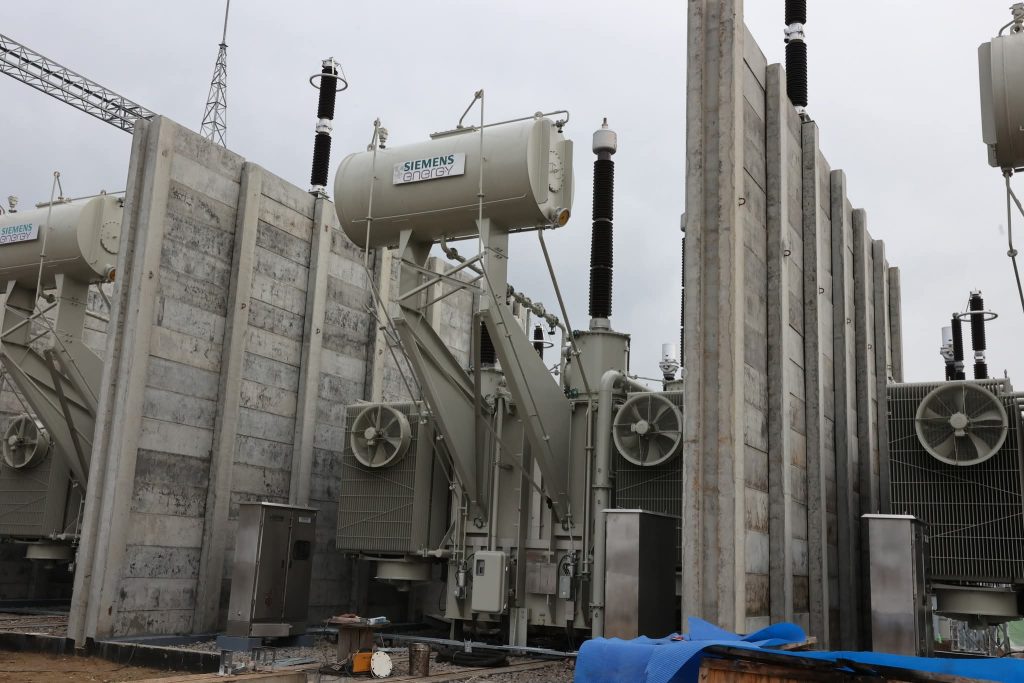

В настоящее время ведется прокладка заземляющих контуров и сборка резервной фазы автотрансформатора, а большая часть основного оборудования уже установлена.
Министр подчеркнул, что ЛЭП Вулканешты — Кишинев создаст стабильное соединение с европейской сетью, повысив энергетическую независимость Республики Молдова и снизив риски перебоев в подаче электроэнергии.

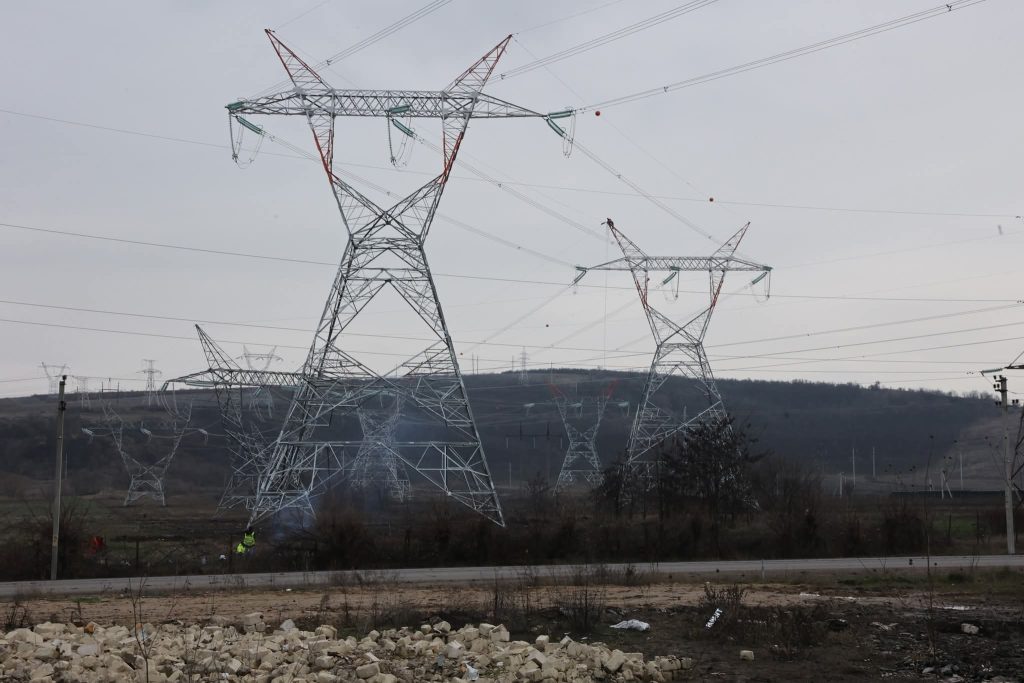

Воздушная линия длиной 157 км будет включать более 500 опор и около 1500 км проводов по трём фазам, создавая важную энергетическую артерию между югом и центром страны.
Проект проходит через 8 районов и 35 населённых пунктов и реализуется в рамках программы развития электроэнергетической системы, финансируемой Группой Всемирного банка. Общая стоимость составляет 61 млн евро.
