На каком этапе находится строительство ЛЭП Вулканешты — Кишинёв

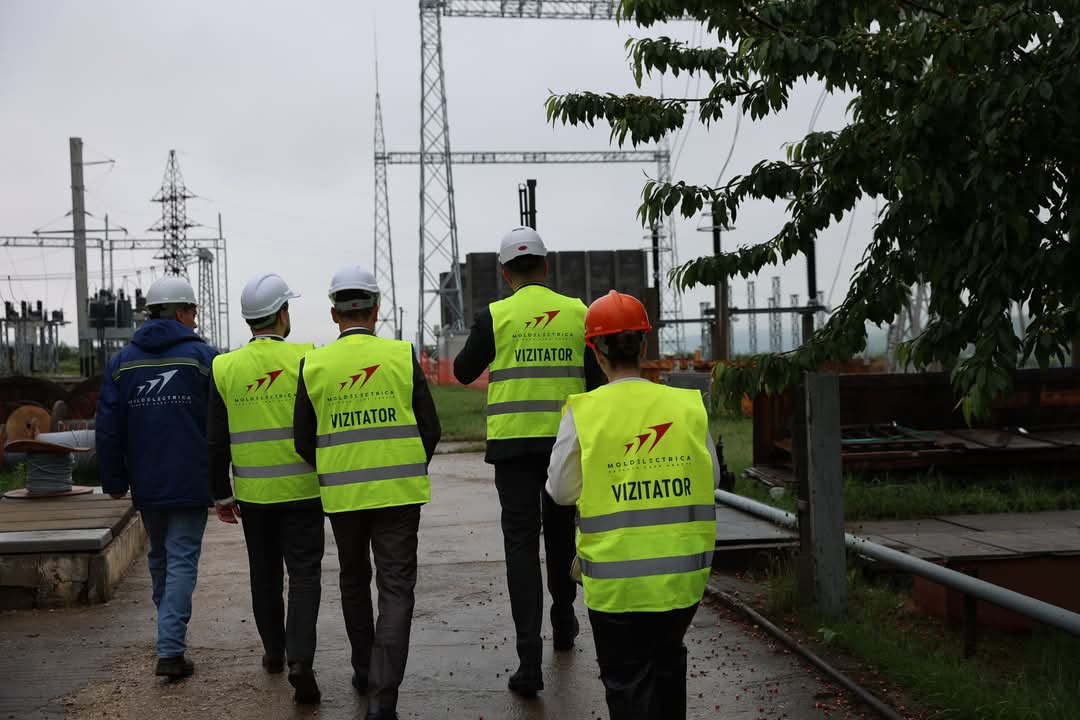

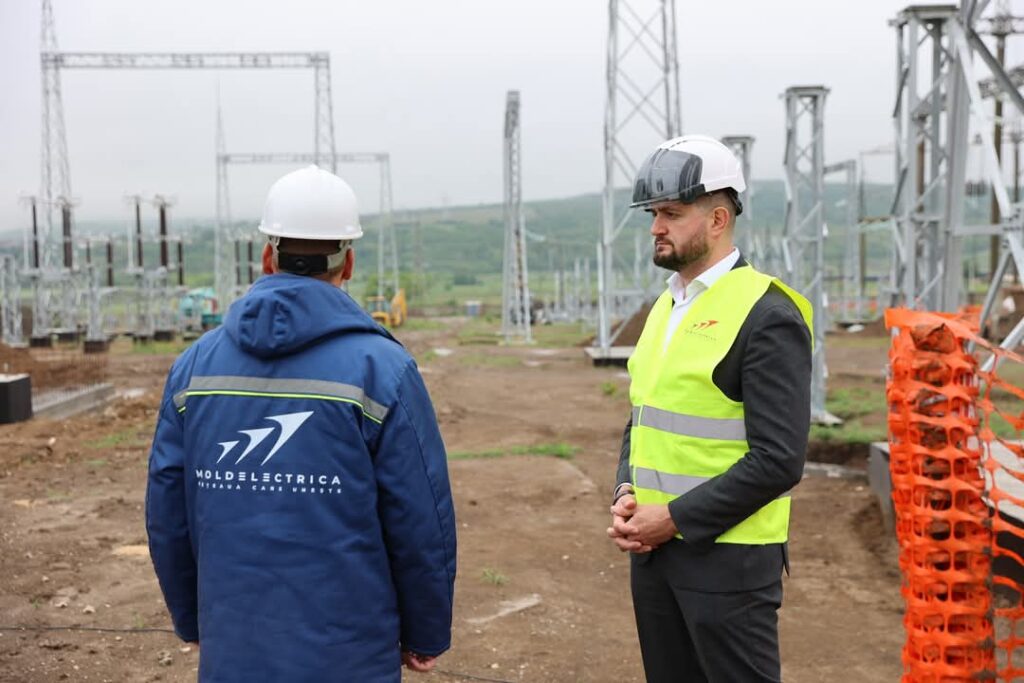

Министр энергетики Дорин Жунгиету посетил электростанцию в Кишиневе, где активно продолжаются строительные работы, несмотря на неблагоприятные погодные условия последних недель. По словам властей, проект реализуется в устойчивом темпе и приближается к завершению.

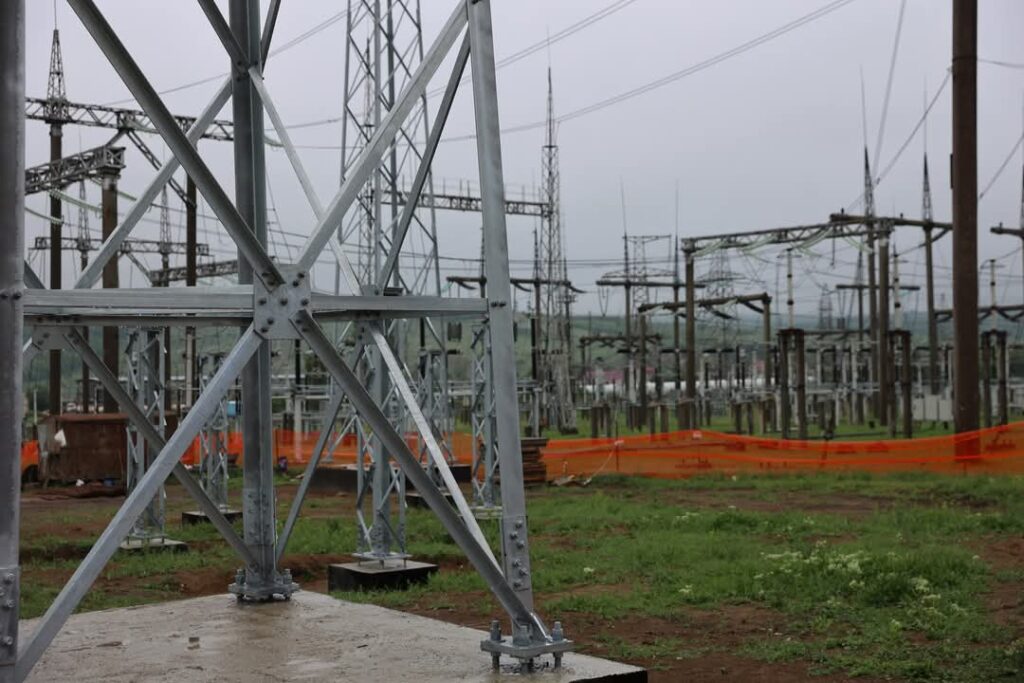

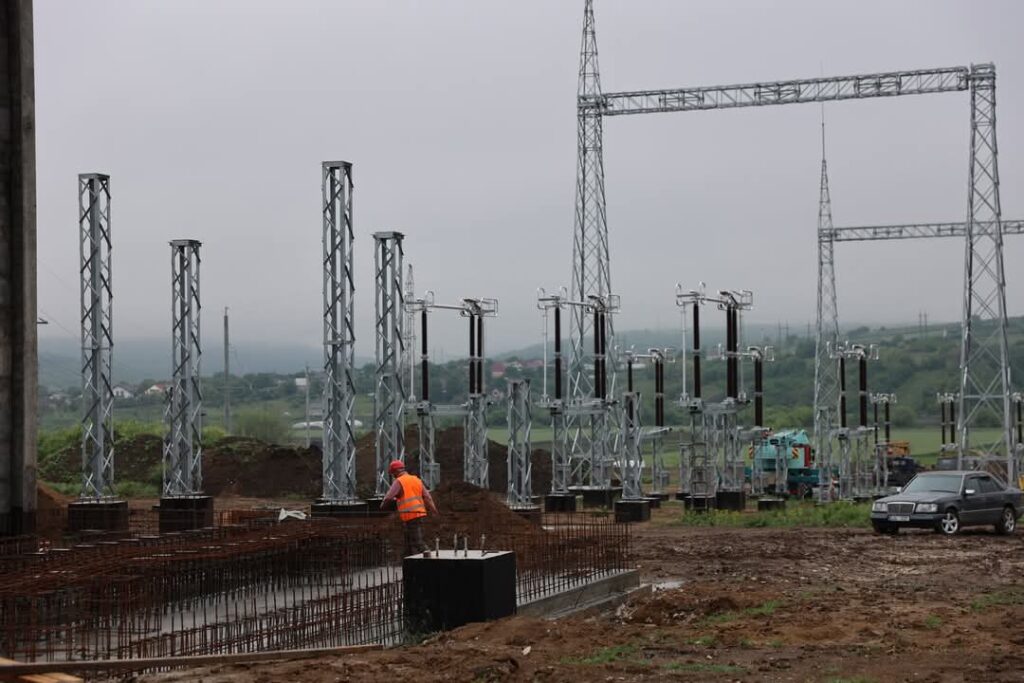

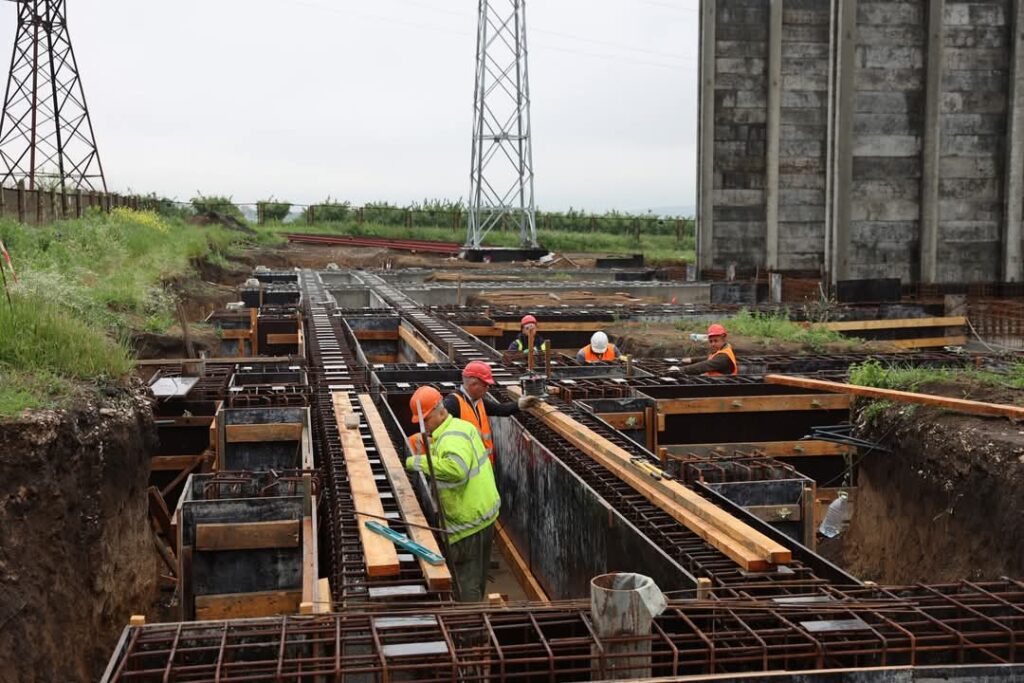

На данный момент на электростанции в Кишиневе ведётся установка фундаментов и металлических конструкций для оборудования на 400 и 330 кВ, а также завершается бетонирование фундамента автотрансформатора. Начат монтаж первых первичных установок — разделителей напряжением 400 и 330 кВ.

«Этот проект демонстрирует нашу решимость укрепить энергетическую безопасность Молдовы. Мы все ближе и ближе к завершению строительства линии Вулканешты-Кишинев — стратегической цели для нашей энергетической независимости», — сказал министр энергетики Дорин Джунгиету.

На противоположном конце линии — в Вулканештах — завершено проектирование, начаты подготовительные работы, а с июня стартует активное строительство.

По словам директора UCIPE Руслана Суруджиу, строительные бригады уже достигли района Хынчешты и окрестностей Вулканешт. Стройплощадка охватывает более 130 км в обе стороны. На сегодняшний день установлены 177 опор и залито 384 фундамента. В проекте задействовано до 200 рабочих, и в ближайшее время планируется расширение команды работников.

Проект реализуется министерством энергетики и UCIPE при поддержке Всемирного банка.

Автор

  • Занимаюсь журналистикой больше 2 лет, пишу новости на сайт, репортажи, лонгриды, а также провожу журналистские расследования. Люблю свою работу за то, что она даёт возможность привлекать внимание большой аудитории к социальным и политическим проблемам Молдовы.

    View all posts

Чтобы быть в курсе самых важных новостей,
подписывайтесь на Инстаграм, ТикТок, Фейсбук и ТЕЛЕГРАММ-канал!

Министр энергетики Дорин Жунгиету посетил электростанцию в Кишиневе, где активно продолжаются строительные работы, несмотря на неблагоприятные погодные условия последних недель. По словам властей, проект реализуется в устойчивом темпе и приближается к завершению.

На данный момент на электростанции в Кишиневе ведётся установка фундаментов и металлических конструкций для оборудования на 400 и 330 кВ, а также завершается бетонирование фундамента автотрансформатора. Начат монтаж первых первичных установок — разделителей напряжением 400 и 330 кВ.

«Этот проект демонстрирует нашу решимость укрепить энергетическую безопасность Молдовы. Мы все ближе и ближе к завершению строительства линии Вулканешты-Кишинев — стратегической цели для нашей энергетической независимости», — сказал министр энергетики Дорин Джунгиету.

На противоположном конце линии — в Вулканештах — завершено проектирование, начаты подготовительные работы, а с июня стартует активное строительство.

По словам директора UCIPE Руслана Суруджиу, строительные бригады уже достигли района Хынчешты и окрестностей Вулканешт. Стройплощадка охватывает более 130 км в обе стороны. На сегодняшний день установлены 177 опор и залито 384 фундамента. В проекте задействовано до 200 рабочих, и в ближайшее время планируется расширение команды работников.

Проект реализуется министерством энергетики и UCIPE при поддержке Всемирного банка.

Автор

  • Занимаюсь журналистикой больше 2 лет, пишу новости на сайт, репортажи, лонгриды, а также провожу журналистские расследования. Люблю свою работу за то, что она даёт возможность привлекать внимание большой аудитории к социальным и политическим проблемам Молдовы.

    View all posts

Чтобы быть в курсе самых важных новостей,
подписывайтесь на Инстаграм, ТикТок, Фейсбук и ТЕЛЕГРАММ-канал!

О нас

Независимое онлайн-издание на русском языке: новости о главных событиях в Молдове и мире.

@2025 — Все права защищены.
