На строительных площадках линии электропередачи Вулканешты–Кишинёв со следующей недели будет увеличено количество рабочих. Об этом сообщили представители строительных предприятий во время инспекционной поездки госсекретаря министерства энергетики Константина Боросана.

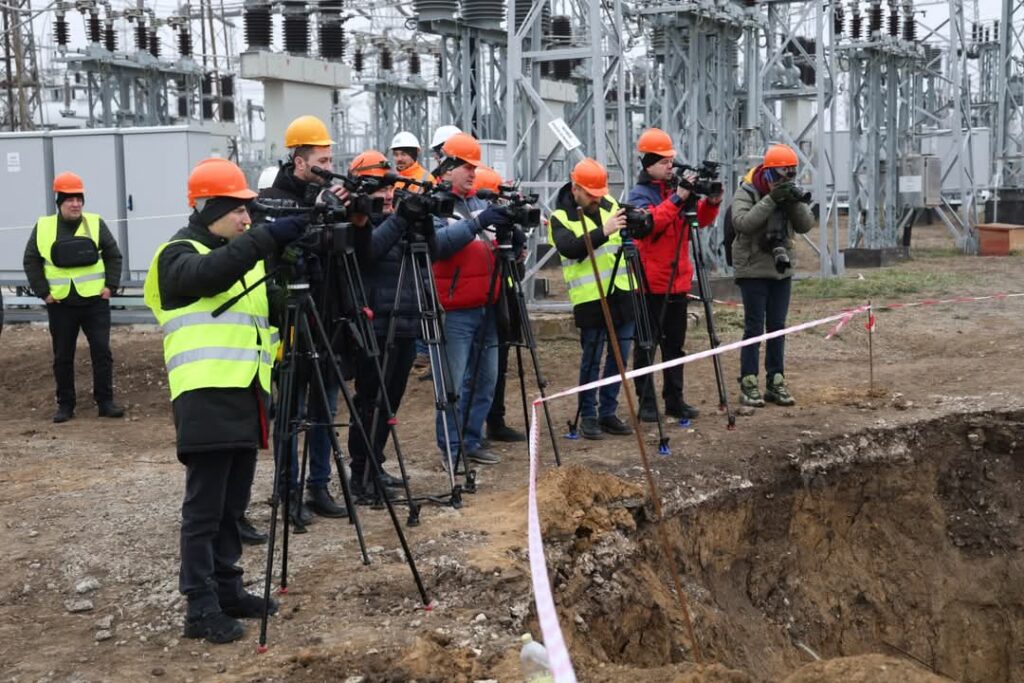

Официальный представитель посетил Кишинёвскую подстанцию госпредприятия «Молделектрика», где ведутся работы по строительству фундамента для автотрансформатора, установке оборудования распределительных устройств и металлических порталов. Работы продолжаются, несмотря на погодные условия, благодаря близости поставщиков строительных материалов и удобным транспортным путям.
Согласно пресс-релизу минэнергетики, уже в конце декабря по просьбе министерства количество рабочих на данном объекте увеличили на 10 человек.
Модернизация Кишинёвской подстанции (330 кВ) и расширение Вулканештской подстанции (400 кВ) позволят подключить новую линию электропередачи (400 кВ) к энергетической инфраструктуре юга и центра страны. Это обеспечит транспортировку энергии в крупнейший узел потребления электроэнергии — муниципий Кишинёв.

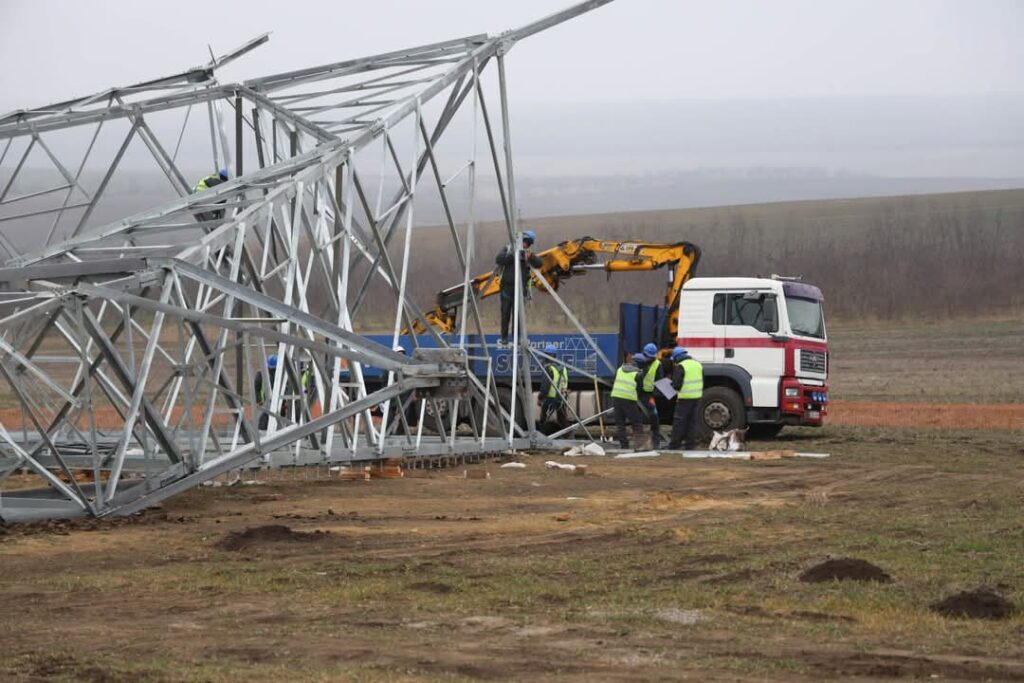

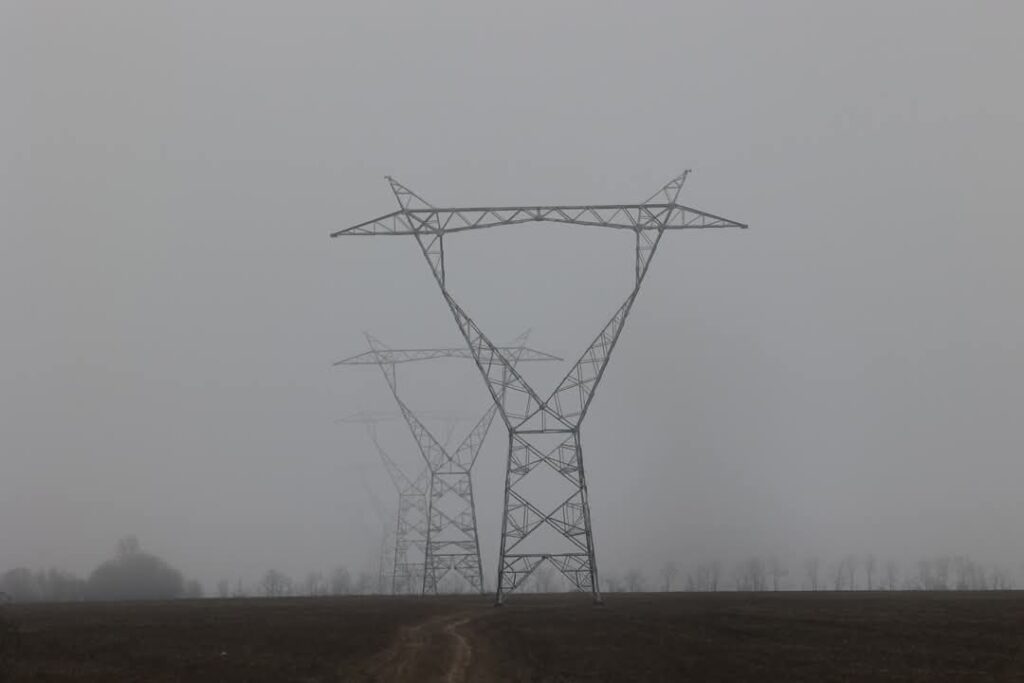

На данный момент построено более 200 фундаментов для опор линии, собрано около 30 опор, а строительные работы охватывают участок протяжённостью около 65 км.
«Мы должны убедиться, что работы по линии Вулканешты–Кишинёв выполняются в установленные сроки. Эта линия имеет стратегическое значение для энергетической безопасности страны, поэтому призываю все стороны к сотрудничеству», — отметил Константин Боросан.
На сегодняшний день общий прогресс проекта составляет около 49%. Работы на строительной площадке начались в апреле 2024 года и продолжаются в Гагаузии, а также районах Леова, Кагул и Тараклия. Необходимые материалы для строительства линии поставлены на 90%.
Работы по строительству линии выполняет компания KEC International Limited, а модернизацией подстанции Кишинёв занимается консорциум компаний Siemens Energy SRL, Electromontaj SA и Energotech SA.
